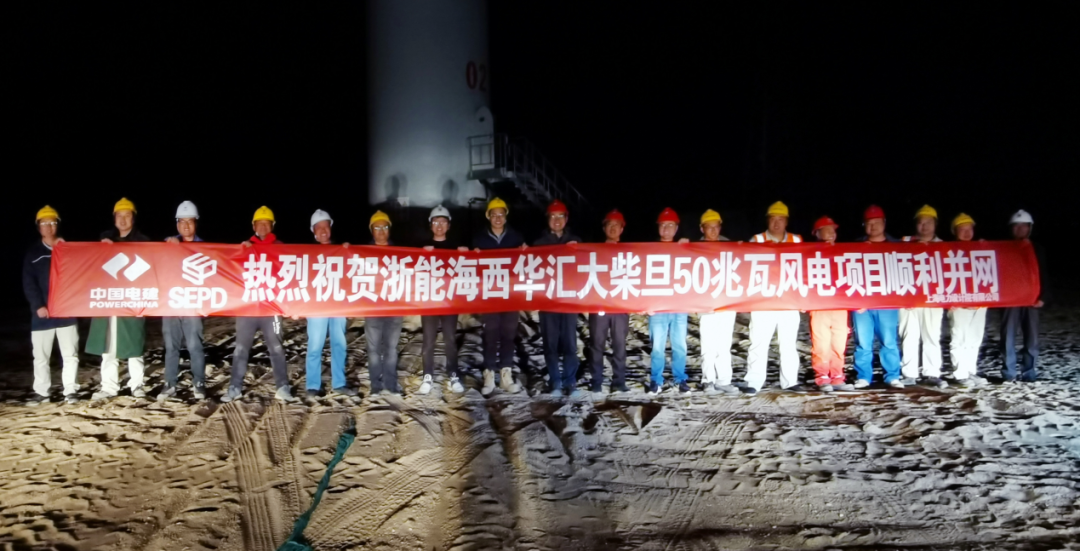

浙能青海大柴旦風電項目首臺風機并網發電
9月29日晚上8點57分,從浙江省對口支援州——青海省海西蒙古族藏族自治州傳出喜訊,由浙能集團投資興建的浙能海西華匯大柴旦風電項目首臺風機成功并網發電,標志著浙能集團在青海省的第一個陸上風電項目順利投產。如今,浙能風機已巍然屹立在茫茫戈壁的青藏高原土地上,向祖國71周年華誕獻禮。
該風電項目坐落在海拔3000米的海西州大柴旦行委錫鐵山新能源基地,總裝機容量50兆瓦,項目全部投產后,預計年上網電量約11218萬千瓦時,與相同發電量的火電燃煤機組相比,每年可節約標煤約34506噸,具備良好的社會和經濟效益。該風電場的投產,將幫助海西州農牧區發展綠色能源,促進地方經濟發展,有效改善民生,助力海西州把鞏固脫貧攻堅成果提升到一個新的層面。
2019年6月,浙能集團與浙江省對口援建州——海西州政府簽訂戰略合作框架協議,共同推進“千萬千瓦級”新能源示范基地。

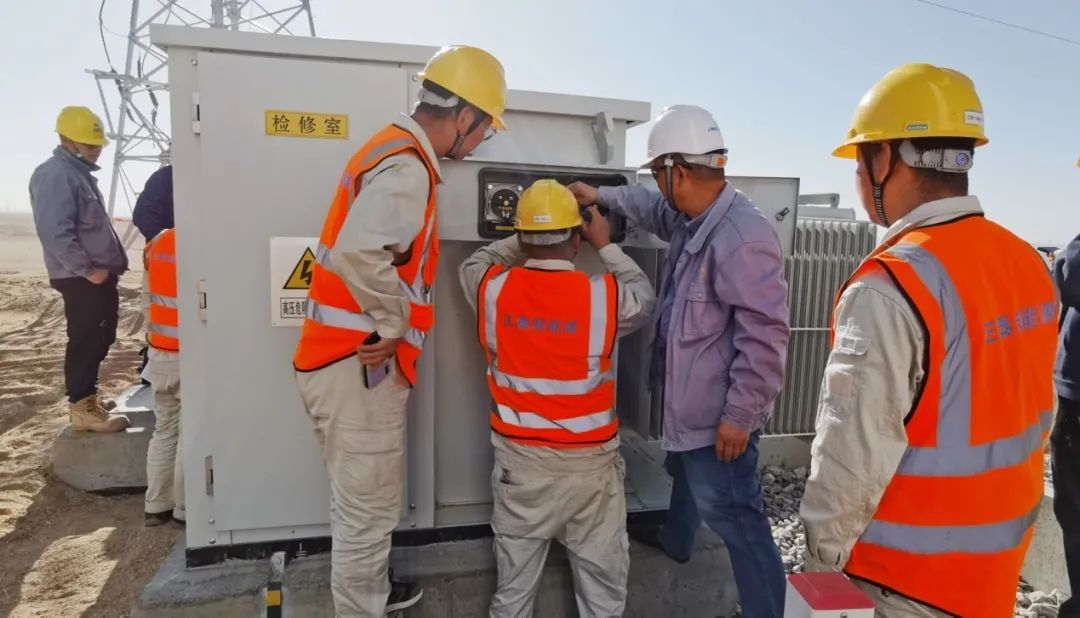

職工們進行并網前箱式變壓器檢查

浙能海西華匯大柴旦風電項目首臺風機并網前,職工們對送出線路進行合閘
今年突如其來的新冠肺炎疫情,給青海大柴旦風電項目建設帶來嚴重影響。無論是設備廠商的供貨延期,還是人員、設備、物資因疫情管控不能按期到場,都無疑給業主單位帶來了很大的困難。對此,集團公司提前謀劃,協同總包單位,組織參建單位項目經理多次召開視頻會議,研究對策,倒排計劃。在疫情防控稍有緩解時,所有參建管理人員便第一時間抵達青海西寧,回歸茫茫戈壁工地現場,組織開展項目復工事宜,確保了首臺風機按時并網發電。
