高質量發展看“浙”里|六橫電廠二期工程完成排水盾構、3號取水盾構竣工驗收
本網訊 3月24日上午,六橫電廠二期項目排水盾構以及3號取水盾構順利完成竣工驗收,標志著該項目取排水工程又取得一階段性成果,為項目順利通水打下堅實基礎。
六橫電廠二期項目排水隧道是最先打通的一條隧道,盾構于2023年10月25出洞,在2024年1月12日完成掘進。隨道總長約425米,端部共有8只排水口。3號取水隧道于2023年11月10日開始盾構,在2024年1月25日完成掘進,隧道總長555米,端部共有7只取水口。
排水盾構和3號取水盾構的順利竣工是六橫電廠二期工程順利通水計劃中的重要一環。為保證隧道的順利通水,項目部對該處施工組織設計和施工方案進行嚴格評估,并根據現場實際情況進行調整和實施,確保盾構工作安全、有序、高效完成。
3號取水盾構順利完成竣工驗收。 陳泓光 提供
浙能六橫電廠二期項目建設規模為2×1000兆瓦級二次再熱超超臨界燃煤發電機組,是省“十四五”期間首個通過核準的百萬千瓦級項目,并入選浙江省“千項萬億”工程。項目在浙江省百萬級火電機組中首次應用了二次再熱、海水脫硫技術,并采用空預器旁路、勵磁直驅磨煤機等先進高效節能技術,處于國內百萬機組領先水平。項目計劃于2024年建成投產并接入寧波電網,對緩解舟山和寧波地區電力缺口、助推電力電量供需平衡具有重要意義。

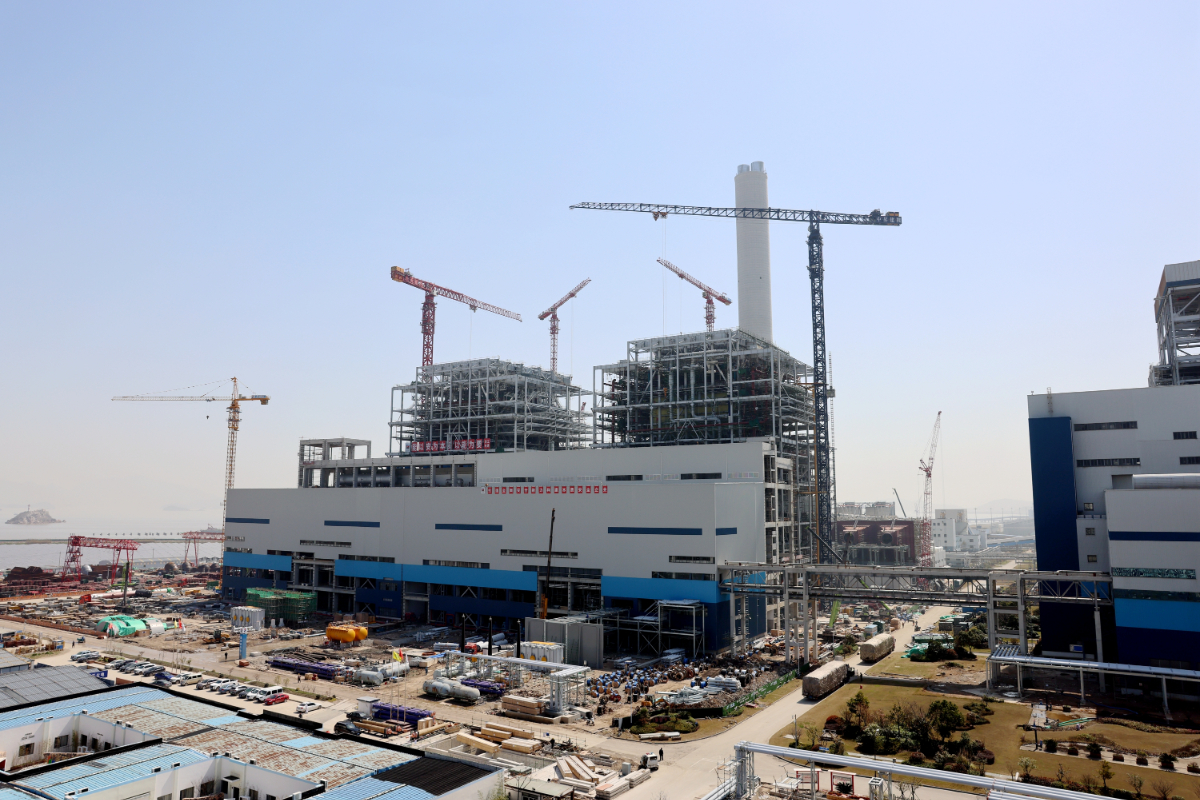

陽春三月,項目建設現場一派火熱景象。 陳思穎 攝
陽春三月,浙能六橫電廠二期項目建設現場一派火熱景象,超4000人奮戰工程一線,朝著本年度兩臺機組投產目標全力以赴。目前,六橫電廠二期工程整個取排水工程建設已接近尾聲;3號機組處于設備安裝高峰期,并逐步進入調試階段,3號鍋爐水壓試驗已完成;4號機組主廠房土建工程已完成95%,安裝工作正全面鋪開。
